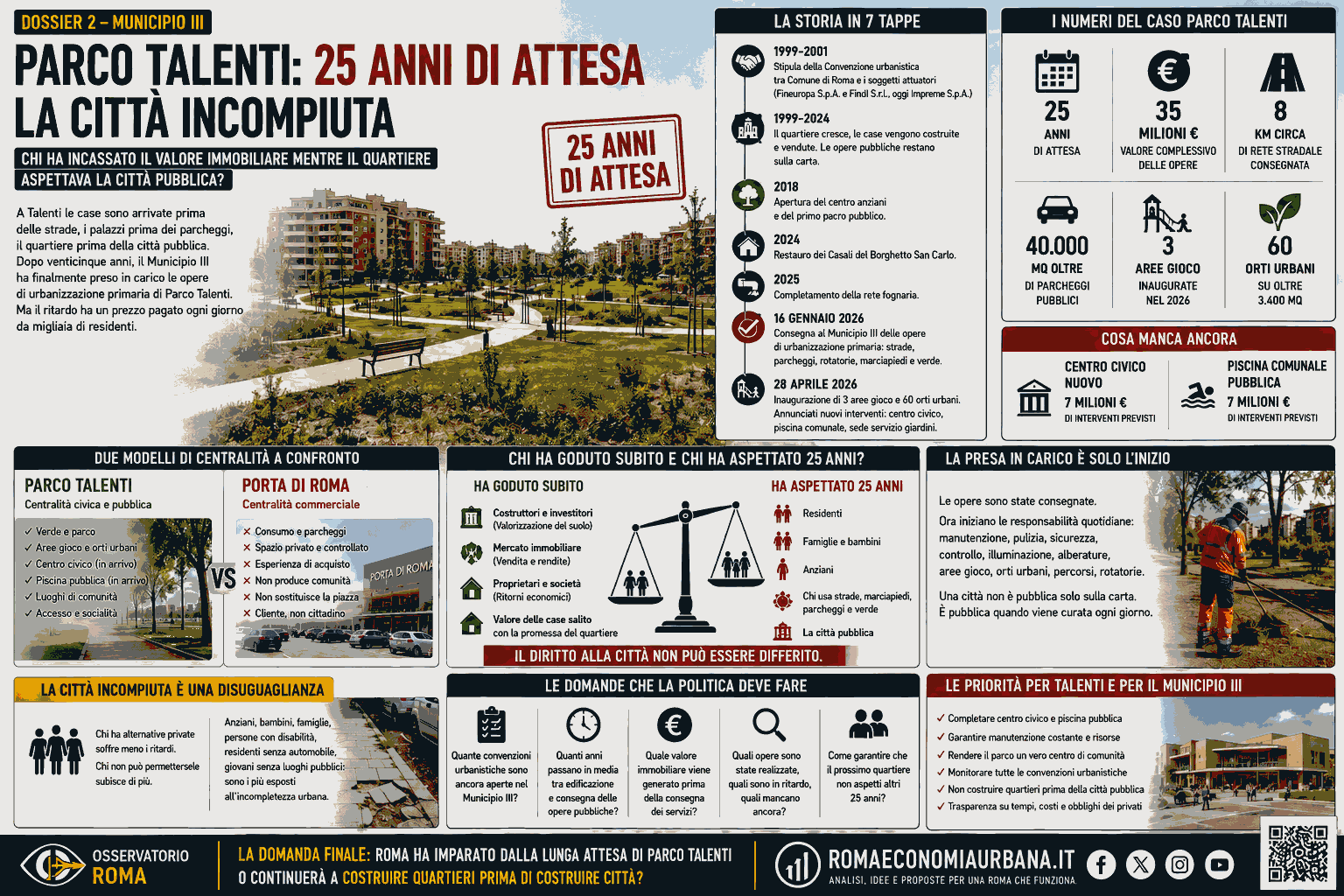

Questo dossier si pone una domanda più concreta e più dura: chi ha incassato il valore immobiliare mentre il quartiere aspettava la città pubblica?

Parco Talenti non è solo un parco.
Non è solo una convenzione urbanistica.
Non è solo una vicenda amministrativa.
Non è solo un insieme di strade, parcheggi e rotatorie.

È un caso urbano.

Perché qui si vede il meccanismo con cui Roma è cresciuta per decenni: prima le case, poi le opere; prima la valorizzazione immobiliare, poi i servizi; prima la residenza privata, poi la città pubblica; prima il quartiere venduto, poi il quartiere completato.

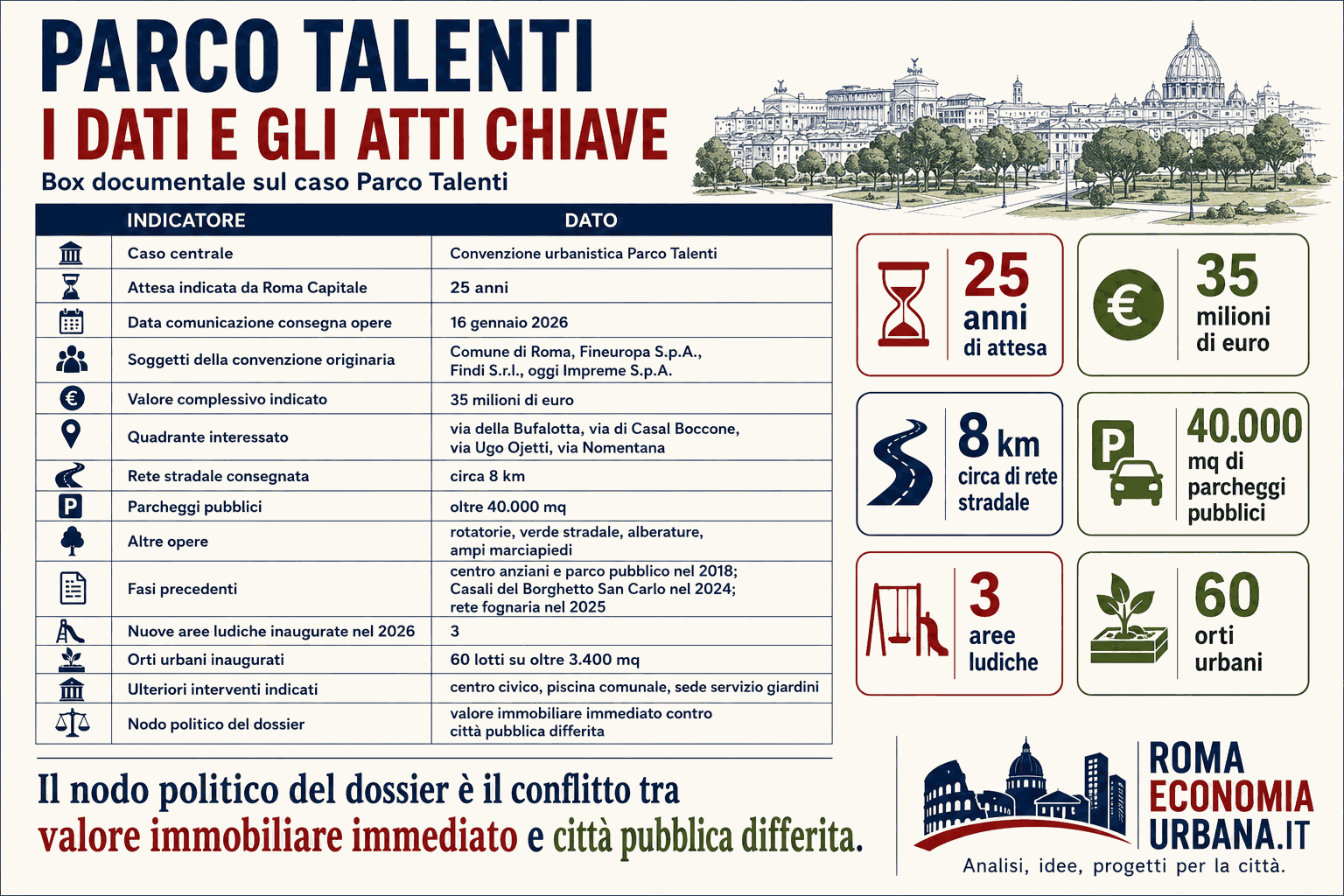

Roma Capitale ha comunicato il 16 gennaio 2026 che, dopo 25 anni di attesa, sono state consegnate al Municipio III le opere di urbanizzazione primaria previste dalla Convenzione di Parco Talenti. La convenzione era stata stipulata tra il Comune di Roma e le società Fineuropa S.p.A. e Findi S.r.l., oggi Impreme S.p.A., e prevedeva realizzazione e manutenzione delle opere fino alla consegna a Roma Capitale, per un valore complessivo di 35 milioni di euro.

Questo è il punto da cui partire.

Non una normale inaugurazione.
Non un semplice atto amministrativo.
Non una chiusura tecnica.

Ma la chiusura tardiva di un ciclo urbano durato un quarto di secolo.

La domanda del dossier è questa: Talenti è un quartiere completato o il simbolo di una città privata consegnata al pubblico con venticinque anni di ritardo?

Che cosa è stato consegnato

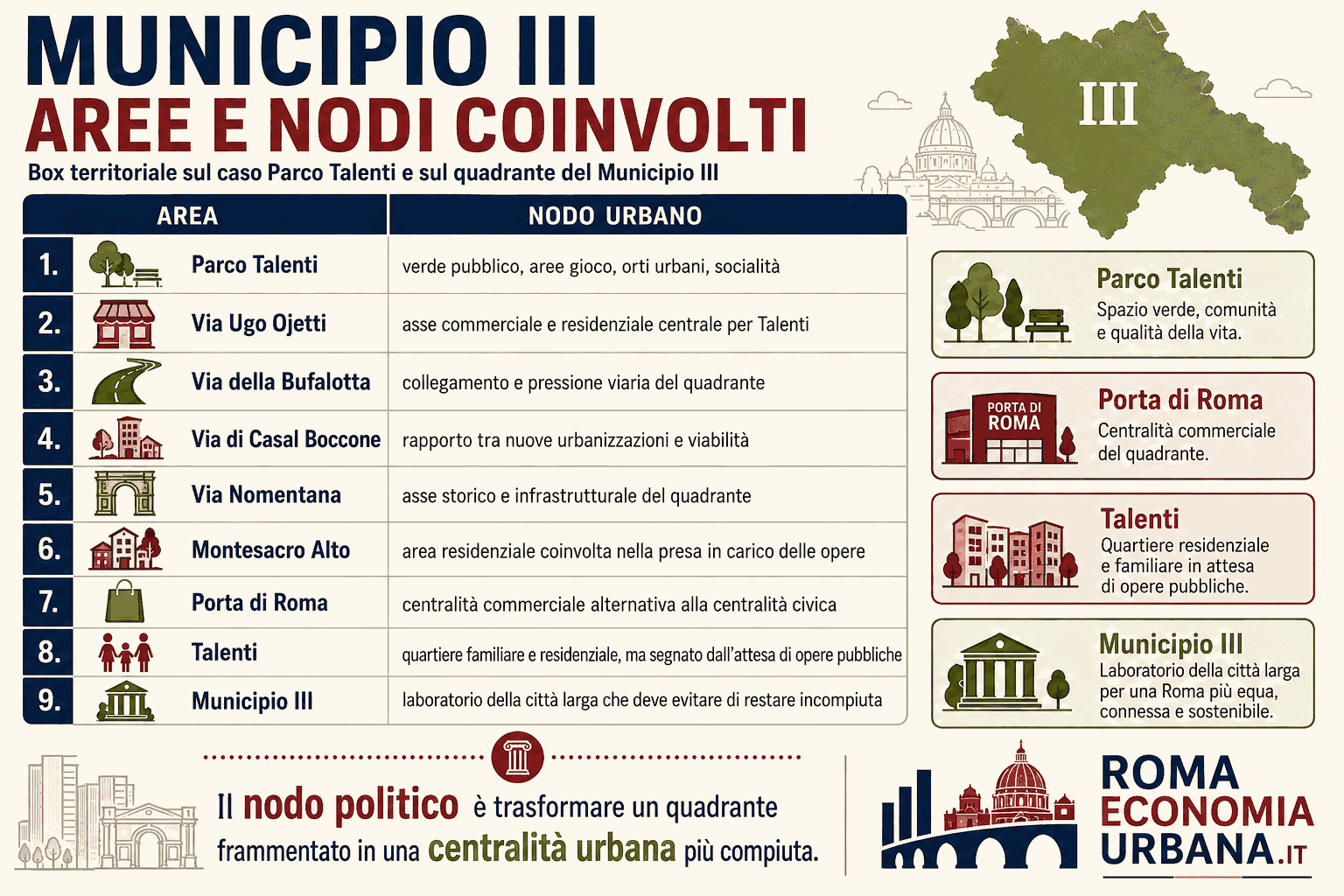

L’intervento consegnato riguarda il quadrante compreso tra via della Bufalotta, via di Casal Boccone, via Ugo Ojetti e via Nomentana.

Le opere passate alla gestione pubblica comprendono circa 8 chilometri di rete stradale, interconnessioni con la viabilità esistente tramite rotatorie, oltre 40.000 metri quadrati di parcheggi pubblici, verde d’arredo stradale con alberature e rotatorie verdi, ampi marciapiedi e aree di confine con il Parco Talenti.

Sulla carta, sono opere tecniche.

Nella vita quotidiana, sono città.

Una strada non è solo asfalto.
È accesso.
È sicurezza.
È manutenzione.
È illuminazione.
È attraversamento.
È diritto a muoversi.

Un parcheggio non è solo sosta.
È gestione della pressione residenziale.
È ordine dello spazio pubblico.
È rapporto tra case, negozi, servizi e mobilità.

Una rotatoria non è solo viabilità.
È il tentativo di far funzionare un quartiere cresciuto per comparti.

Un marciapiede non è solo bordo strada.
È accessibilità per anziani, bambini, famiglie, disabili, lavoratori.

Il punto, quindi, non è soltanto che le opere siano state consegnate.

Il punto è che sono arrivate dopo una lunga attesa in un quadrante già abitato, già usato, già venduto, già vissuto.

La città pubblica che arriva dopo

Il caso Parco Talenti racconta una sequenza tipica della crescita romana.

Prima si costruisce.
Poi si vende.
Poi si abita.
Poi si densifica.
Poi si promettono servizi.
Poi si discutono convenzioni.
Poi si attendono opere.
Poi si consegna qualcosa.
Poi si apre il tema della manutenzione.
Poi si scopre che mancano ancora altri pezzi.

La città pubblica arriva dopo.

E quando arriva dopo, non ripara mai del tutto il tempo perso.

Per venticinque anni un quartiere può crescere, cambiare popolazione, creare bisogni, generare traffico, produrre domanda di verde, scuole, sport, spazi sociali, manutenzione, collegamenti.

Ma se le opere arrivano tardi, il quartiere ha già imparato a vivere nell’incompletezza.

Questo è il nodo politico: un’opera pubblica consegnata dopo 25 anni non è solo un risultato. È anche la prova di un ritardo.

Roma non può limitarsi a celebrare la chiusura di una convenzione.

Deve chiedersi perché sia servito tanto tempo.

La domanda economica: chi ha incassato prima?

Ogni trasformazione urbana produce valore.

Il valore nasce dalla possibilità di costruire.
Nasce dalla vendita delle case.
Nasce dalla valorizzazione del suolo.
Nasce dall’attrattività del quartiere.
Nasce dalla promessa di un parco.
Nasce dalla promessa di servizi.
Nasce dalla posizione.
Nasce dalla domanda residenziale.

Nel caso Parco Talenti, una domanda va posta senza ambiguità:

chi ha beneficiato subito della trasformazione e chi ha aspettato venticinque anni per la città pubblica?

Hanno beneficiato subito i soggetti capaci di monetizzare la trasformazione immobiliare.
Ha beneficiato il mercato, perché il quartiere è diventato prodotto residenziale.
Ha beneficiato la rendita, perché la promessa di una città futura genera valore già nel presente.
Ha beneficiato chi ha potuto vendere case in un’area attrattiva.

Hanno aspettato i residenti.
Hanno aspettato le famiglie.
Hanno aspettato i bambini.
Hanno aspettato gli anziani.
Hanno aspettato i cittadini che usano strade, parcheggi, marciapiedi, verde e servizi pubblici.
Ha aspettato la città.

Il problema non è criminalizzare chi costruisce o chi investe.

Il problema è impedire che il valore privato corra più veloce dell’interesse pubblico.

Perché quando il valore immobiliare si realizza subito e la città pubblica arriva dopo venticinque anni, il patto urbano è squilibrato.

La convenzione urbanistica: promessa o debito?

Le convenzioni urbanistiche nascono per legare trasformazione privata e interesse pubblico.

Il principio è semplice: se si costruisce, si restituisce qualcosa alla città.

Strade.
Parcheggi.
Verde.
Servizi.
Attrezzature pubbliche.
Spazi collettivi.
Manutenzione.
Opere a scomputo.

Ma il caso Parco Talenti mostra il punto debole del sistema: la promessa pubblica può diventare debito urbano se i tempi si allungano troppo.

Perché una convenzione non è solo un documento.

È un patto con chi va ad abitare quel quartiere.

Chi compra casa o vive in un’area di nuova urbanizzazione non compra solo metri quadrati. Compra una promessa implicita: strade funzionanti, verde fruibile, servizi, manutenzione, sicurezza, collegamenti, spazi pubblici.

Se quella promessa arriva dopo decenni, il quartiere paga due volte.

Paga il prezzo della casa.
E paga il costo dell’attesa.

La convenzione urbanistica, quando non viene rispettata nei tempi sostanziali della vita urbana, smette di essere garanzia.

Diventa cambiale sociale.

Talenti non è eccezione. È metodo urbano

Il caso Parco Talenti non va letto come anomalia isolata.

È una lente sul modo in cui Roma ha spesso costruito la propria espansione.

Per comparti.
Per convenzioni.
Per lotti.
Per compensazioni.
Per opere promesse.
Per urbanizzazioni differite.
Per servizi arrivati dopo la residenza.

Il Municipio III, essendo una città larga, è particolarmente esposto a questo modello.

Talenti non è un quartiere marginale. È un quadrante residenziale forte, popoloso, riconoscibile, con mercato immobiliare solido e domanda familiare.

Proprio per questo il ritardo pesa di più: se una zona relativamente forte ha aspettato venticinque anni, che cosa accade nei quadranti più deboli?

La domanda da porre è più ampia: quante parti di Roma sono state costruite come quartieri e completate come città solo molto dopo?

La presa in carico non è la fine della storia

La consegna delle opere al Municipio III è un passaggio importante.

Ma non chiude il problema.

Lo sposta nella fase successiva: la gestione.

Da quel momento, strade, marciapiedi, parcheggi, verde stradale e rotatorie entrano nella responsabilità pubblica. Questo significa che comincia un’altra domanda:

chi pulisce?
chi ripara?
chi controlla?
chi sostituisce alberature?
chi mantiene i marciapiedi?
chi interviene sulle rotatorie?
chi gestisce il verde?
chi risponde alle segnalazioni?
chi finanzia la manutenzione ordinaria e straordinaria?

La presa in carico pubblica è necessaria.

Ma non basta.

Una città non è pubblica solo perché un’opera passa formalmente al Comune.

È pubblica quando viene mantenuta, curata, illuminata, controllata e resa davvero fruibile.

Le aree gioco e gli orti urbani: il completamento sociale

Il 28 aprile 2026 Roma Capitale ha comunicato l’inaugurazione a Parco Talenti di tre nuove aree ludiche e di 60 orti urbani. Le aree gioco sono distribuite lungo il parco, mentre l’area degli orti occupa oltre 3.400 metri quadrati ed è suddivisa in 60 lotti, con l’obiettivo di promuovere sostenibilità e coesione sociale attraverso l’agricoltura urbana.

Questo è un passaggio fondamentale.

Perché la città non si completa solo con strade e parcheggi.

Si completa con luoghi dove le persone si incontrano.

Aree gioco.
Orti urbani.
Spazi per famiglie.
Attività per anziani.
Presidi di socialità.
Spazi non commerciali.
Luoghi dove il quartiere non è solo residenza, ma relazione.

Un parco senza vita sociale è verde.

Un parco con gioco, orti, accessibilità e cura diventa infrastruttura civica.

Parco Talenti deve essere letto così: non come “area verde consegnata”, ma come possibile centro di comunità.

Il centro civico e la piscina pubblica: ciò che manca ancora

Il punto decisivo è che il completamento non è solo passato.

È anche futuro.

Nel comunicato del 28 aprile 2026, l’assessore all’Urbanistica Maurizio Veloccia ha indicato ulteriori interventi per 7 milioni di euro, tra cui un nuovo centro civico e una piscina comunale. Il presidente del Municipio III, Paolo Marchionne, ha collegato il completamento della convenzione alla realizzazione della piscina pubblica in via Zanella e del centro civico, presentandoli come opere utili alla qualità della vita e al senso di comunità.

Qui il dossier deve alzare il livello.

Perché il centro civico non è un accessorio.

È ciò che distingue un quartiere dormitorio da una comunità.

Una piscina pubblica non è solo sport.
È salute.
È servizio.
È accesso per famiglie, bambini, anziani.
È alternativa alla privatizzazione del tempo libero.

Un centro civico non è solo edificio.
È assemblea.
È cultura.
È formazione.
È presidio.
È luogo di relazione.
È possibilità di avere una vita pubblica oltre casa, automobile e consumo.

La domanda è: Parco Talenti sarà completato come spazio urbano o solo come infrastruttura viaria e verde attrezzato?

La città privata arriva prima, quella pubblica deve inseguire

Il cuore del dossier è qui.

Nel modello Parco Talenti, come in molti altri quadranti romani, la città privata arriva prima.

Arrivano le case.
Arrivano i valori immobiliari.
Arrivano i residenti.
Arrivano le auto.
Arriva il commercio.
Arriva la pressione sui servizi.
Arriva la domanda di scuole, parchi, parcheggi, sicurezza, sport, spazi civici.

Poi, molto dopo, arriva la città pubblica.

Ma la città pubblica non può essere un risarcimento tardivo.

Deve essere condizione iniziale.

Una città non dovrebbe chiedere ai residenti di abitare per anni in attesa del completamento.

Non dovrebbe considerare normale che strade, parcheggi e verde entrino pienamente nella gestione pubblica dopo un quarto di secolo.

Non dovrebbe trasformare la pazienza dei cittadini in parte del modello urbanistico.

La domanda è brutale: Roma ha costruito quartieri o ha venduto pezzi di città non ancora finiti?

Chi ha pagato il tempo dell’attesa?

Ogni attesa urbana distribuisce costi e benefici.

Chi costruisce può vendere.
Chi compra entra in una casa.
Chi possiede suolo valorizza.
Chi opera nel mercato immobiliare monetizza la trasformazione.
Chi abita aspetta le opere.
Chi usa il quartiere subisce incompletezze.
Chi amministra eredita problemi.
Chi governa dopo deve chiudere pendenze nate prima.

Il tempo lungo non è neutro.

Se un’opera pubblica tarda, qualcuno nel frattempo ha comunque realizzato valore.
Se una strada non viene presa in carico, qualcuno vive comunque lì.
Se il verde non è completo, la residenza intorno è comunque stata attivata.
Se il centro civico non c’è, le case sono comunque abitate.
Se la manutenzione resta sospesa, il quartiere continua a consumarsi.

La domanda è: chi ha goduto subito dei benefici della trasformazione e chi ha pagato il ritardo della città pubblica?

La manutenzione è la vera prova

Nel caso Parco Talenti, la fase della manutenzione sarà decisiva.

Perché le opere appena consegnate non restano nuove per sempre.

Le strade si consumano.
I marciapiedi si rompono.
Le alberature vanno curate.
Le rotatorie vanno mantenute.
I parcheggi vanno controllati.
Le aree gioco vanno ispezionate.
Gli orti urbani vanno regolati.
Il verde va irrigato, pulito, presidiato.
I percorsi vanno illuminati.
Le segnalazioni vanno gestite.

La città incompiuta non finisce il giorno della consegna.

Può ricominciare il giorno dopo, se manca la manutenzione.

La domanda politica è: il Municipio e il Campidoglio hanno risorse, personale e organizzazione per mantenere ciò che finalmente è stato preso in carico?

Parco Talenti e la città dei bambini

Parco Talenti è anche un dossier sui bambini.

Tre aree gioco non sono un dettaglio. Sono il segnale che un quartiere residenziale ha bisogno di spazi dove crescere, incontrarsi, muoversi, giocare e restare.

Nel Municipio III, dove molte famiglie vivono in quartieri estesi e spesso dipendenti dall’automobile, il parco può diventare una infrastruttura familiare.

Ma le aree gioco devono essere sicure, ombreggiate, pulite, raggiungibili, accessibili, illuminate, manutenute.

Il bambino è il test più severo della città incompiuta.

Se il parco è bello ma difficile da raggiungere, non basta.
Se l’area gioco è nuova ma non manutenuta, non basta.
Se manca ombra, non basta.
Se manca presidio, non basta.
Se i servizi arrivano dopo venticinque anni, la famiglia ha già pagato l’attesa.

La domanda è: un quartiere può definirsi familiare se i suoi spazi pubblici arrivano dopo una generazione?

Orti urbani: la socialità che non passa dal consumo

Gli orti urbani sono uno degli elementi più interessanti del completamento di Parco Talenti.

Perché producono una forma di uso dello spazio diversa dal consumo.

Non si va lì per comprare.
Non si va lì per parcheggiare.
Non si va lì per attraversare.
Non si va lì per consumare un servizio privato.

Si va per coltivare, incontrare, prendersi cura, restare.

In un quadrante dominato da residenza, automobile e grande distribuzione, gli orti urbani possono diventare un presidio di comunità.

Ma anche qui il punto è la gestione.

Chi li assegna?
Chi li controlla?
Chi li mantiene?
Chi garantisce accesso equo?
Chi evita che diventino spazi chiusi o trascurati?
Chi li integra con il resto del parco?

Gli orti urbani non sono folklore verde.

Sono una risposta alla città anonima.

Talenti e Porta di Roma: due modelli di centralità

Il caso Parco Talenti dialoga direttamente con Porta di Roma.

Da una parte c’è il parco atteso, la convenzione, le opere pubbliche, il centro civico promesso, la piscina pubblica, gli orti, le aree gioco.

Dall’altra c’è la grande centralità commerciale, immediata, funzionante, climatizzata, parcheggiata, organizzata.

La differenza è netta.

La centralità pubblica richiede tempo, procedure, manutenzione, responsabilità, conflitto democratico.

La centralità commerciale funziona perché è privata, controllata, redditizia, finalizzata al consumo.

Quando la centralità pubblica arriva tardi, quella commerciale occupa spazio mentale e urbano.

Il rischio è che il quadrante abbia imparato a considerare il centro commerciale più affidabile dello spazio pubblico.

Questa è la ferita più profonda.

La domanda è: Parco Talenti e i suoi servizi riusciranno a costruire centralità civica o Porta di Roma resterà il vero centro pratico del quadrante?

Il diritto alla città non può essere differito

La vicenda Parco Talenti pone una questione di principio.

Il diritto alla città non può essere differito.

Non si può dire a un quartiere: prima abitate, poi vi daremo i servizi.
Prima comprate casa, poi arriverà il verde.
Prima sopportate il traffico, poi sistemeremo le strade.
Prima aspettate venticinque anni, poi prenderemo in carico l’urbanizzazione.
Prima arrangiatevi, poi costruiremo il centro civico.

Una città giusta non tratta le opere pubbliche come premio finale.

Le tratta come condizione iniziale.

Il completamento di Parco Talenti è positivo.

Ma proprio perché è positivo, deve diventare lezione.

Non deve più accadere che un quadrante attenda una generazione per vedere completata la città pubblica.

Campidoglio e Municipio: merito, responsabilità e memoria del ritardo

Il Campidoglio e il Municipio possono rivendicare la chiusura di una vicenda complessa.

È legittimo.

Roma Capitale ha indicato il lavoro di chiusura della convenzione come parte di una più ampia azione di rimessa in ordine di situazioni ereditate dal passato. Il comunicato istituzionale attribuisce alla consegna delle opere un valore amministrativo e urbanistico rilevante, collegandolo anche alla futura realizzazione di nuovi servizi per il quartiere.

Ma un dossier deve tenere insieme due piani.

Il merito di chi sblocca.
E la responsabilità pubblica di una città che ha lasciato bloccato troppo a lungo.

Non basta dire: finalmente.

Bisogna chiedere: perché solo ora?

Non basta dire: le opere sono state consegnate.

Bisogna chiedere: chi ha controllato negli anni?
Chi ha vigilato sui tempi?
Chi ha difeso i residenti dall’attesa?
Chi ha misurato i costi del ritardo?
Chi impedirà che accada altrove?

La politica deve rivendicare il risultato senza cancellare la memoria dell’incompletezza.

Le opposizioni: non basta dire “troppo tardi”

Sul caso Parco Talenti, le opposizioni possono scegliere la via più semplice: dire che tutto è arrivato troppo tardi.

È vero, ma non basta.

Il dossier pone domande più precise.

Le opposizioni sono favorevoli a una mappa pubblica di tutte le convenzioni urbanistiche ancora aperte nel Municipio III?
Sono favorevoli a pubblicare tempi, obblighi, opere previste, opere realizzate e opere mancanti?
Sono favorevoli a un monitoraggio annuale delle opere a scomputo?
Sono favorevoli a rendere pubblici i costi della mancata manutenzione?
Sono favorevoli a verificare se i quartieri sono stati abitati prima di essere completati?
Sono favorevoli a impedire nuove edificazioni senza servizi contestuali?
Sono favorevoli a misurare il divario tra valore immobiliare generato e opere pubbliche effettivamente consegnate?

“Troppo tardi” è una critica.

“Come impediamo che il prossimo quartiere aspetti altri venticinque anni?” è una politica.

Il punto cieco: i dati che servono

Il caso Parco Talenti non può restare una storia singola.

Serve trasformarlo in metodo di controllo.

Quante convenzioni urbanistiche sono attive nel Municipio III?
Quante sono concluse?
Quante sono in ritardo?
Quali opere sono state promesse?
Quali opere sono state realizzate?
Quali opere sono state prese in carico dal Comune?
Quali sono ancora in gestione privata?
Quanto valgono gli oneri e le opere a scomputo?
Quanti anni passano mediamente tra edificazione e consegna delle opere pubbliche?
Quante aree verdi sono fruibili ma non pienamente completate?
Quanti servizi civici sono ancora attesi?
Quanto costa al pubblico recuperare ritardi prodotti da vecchie convenzioni?
Quali quartieri del Municipio III sono ancora incompiuti?
Quale valore immobiliare è stato generato prima della consegna effettiva delle opere pubbliche?

Senza questi dati, Parco Talenti resta un caso.

Con questi dati, diventa radiografia del modello urbano.

La città incompiuta è una forma di disuguaglianza

La città incompiuta non colpisce tutti allo stesso modo.

Chi ha automobile sopporta meglio la mancanza di servizi.
Chi ha reddito compra alternative private.
Chi ha tempo può attraversare il quartiere.
Chi ha forza fisica cammina su marciapiedi imperfetti.
Chi può iscrive i figli altrove.
Chi può usa sport privato, scuole private, tempo libero commerciale.

Chi non può, resta esposto all’incompletezza.

Anziani.
Bambini.
Famiglie.
Persone con disabilità.
Residenti senza automobile.
Giovani senza luoghi pubblici.
Quartieri popolari.
Chi dipende dai servizi di prossimità.

Per questo l’urbanizzazione non è una materia tecnica.

È giustizia urbana.

La domanda finale

Parco Talenti racconta una storia apparentemente positiva.

Dopo venticinque anni, opere consegnate.
Strade prese in carico.
Parcheggi pubblici.
Rotatorie.
Verde stradale.
Marciapiedi.
Aree gioco.
Orti urbani.
Nuovi servizi annunciati.

Ma un dossier non deve fermarsi al giorno dell’inaugurazione.

Deve guardare il tempo.

Il tempo dell’attesa.
Il tempo dei residenti.
Il tempo delle famiglie.
Il tempo delle opere.
Il tempo della manutenzione.
Il tempo della politica.
Il tempo della città pubblica che arriva dopo.
Il tempo della rendita che arriva prima.

Il caso Parco Talenti dice al Municipio III una cosa precisa: una città larga non può permettersi di essere anche una città incompiuta.

Perché se ogni quartiere aspetta da solo, la frammentazione diventa destino.

La domanda finale è questa:

Roma ha imparato dalla lunga attesa di Parco Talenti o continuerà a costruire quartieri prima di costruire città?

E la domanda ancora più scomoda è:

chi ha incassato il valore immobiliare mentre il quartiere aspettava la città pubblica?

Box documentale — I dati e gli atti chiave


Box politico — Le posizioni in campo

Campidoglio
Ha chiuso una vicenda urbanistica ultradecennale e rivendica la consegna delle opere al Municipio III. Ora la responsabilità è trasformare il caso Parco Talenti in metodo: mappare convenzioni, tempi, opere promesse, opere consegnate, valore generato e manutenzione futura.

Municipio III
Diventa il soggetto della presa in carico quotidiana: strade, parcheggi, marciapiedi, verde, aree gioco e nuove funzioni pubbliche. Il suo compito non è solo ricevere opere, ma farle vivere.

Soggetto privato / attuatore della convenzione
La convenzione prevedeva realizzazione e manutenzione delle opere fino alla consegna a Roma Capitale. Il caso mostra il peso degli attuatori privati nei processi di costruzione della città pubblica.

Residenti
Sono il soggetto che ha pagato il tempo dell’attesa: hanno abitato un quadrante in trasformazione prima che tutte le opere fossero definitivamente consegnate e prese in carico.

Mercato immobiliare e rendita urbana
Sono il nodo economico più duro: il valore della trasformazione può realizzarsi prima della consegna effettiva della città pubblica. È qui che il patto urbano diventa squilibrato.

Famiglie, bambini e anziani
Sono i primi beneficiari potenziali di aree gioco, orti, parco, centro civico e piscina pubblica. Ma sono anche quelli che più subiscono i ritardi della città pubblica.

Opposizioni
Il terreno politico non è solo dire “troppo tardi”, ma chiedere un controllo sistematico su tutte le convenzioni urbanistiche aperte, sui tempi di consegna, sulle opere promesse e sul rapporto tra valore immobiliare generato e servizi pubblici effettivamente realizzati.

Box territoriale — Le aree e i nodi coinvolti
